該項目總裝機規模302.4兆瓦,共布置63臺上海電氣4.0兆瓦風機和12臺遠景能源4.2兆瓦風機,風場中心離岸距離42公里,平均水深6米,于2018年9月開工建設,目前項目整體進度已完成90%,預計今年10月全部并網發電。2019年3月該項目在中法兩國領導人共同見證下簽署了合作協議,即將成為我國第一個中外合資的海上風電項目。

首先,需選擇一個具備吊高和吊重條件的海工基地,將風機塔筒、機艙、輪轂和葉片等主要部件在碼頭進行組裝。

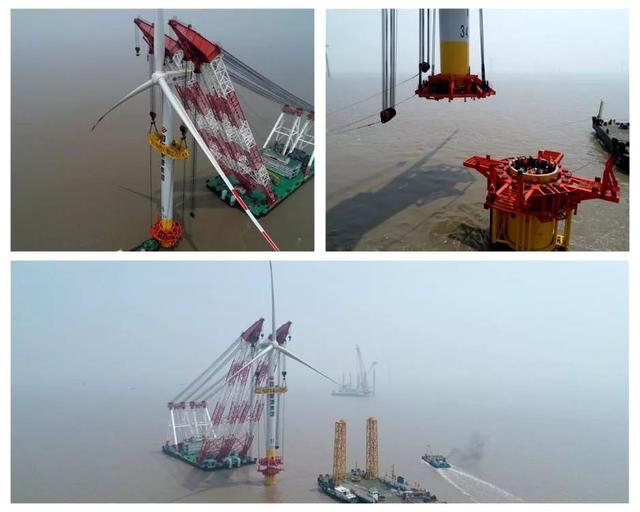

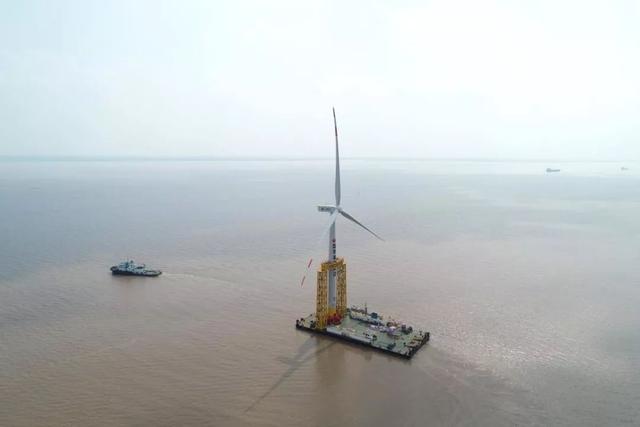

其次,風機拼裝完成后在大型駁船上設置臨時基座,利用起重機在碼頭吊裝就位、成體并在駁船上固定,采用拖輪牽引至147海里之外的施工現場,拖航用時24小時,采用成熟的風機整體運輸技術以保證風機在運輸過程中的穩定性和安全性。
本次單樁基礎上整機安裝技術成功應用可以減少海上風電施工作業量、提高工作效率、節約資源,同時該技術能廣泛適應多種海域,具有良好的社會效益。黨的十八大以來習近平總書記把創新擺在國家發展全局的核心位置。
高度重視科技創新,以創國優精品工程為目標開展各項科技創新工作,截止目前該項目已經上報或正在準備的課題有9項科技創新成果、8個工法、17項專利和13項QC成果。
